矿棉板吊顶,即以矿物纤维棉吸声板材料打造而成的集成吊顶,它具有隔音、隔热、防火性能,无毒无害,而且装饰效果好,因而成为近年来较受欢迎的一类吊顶材料。那么矿棉板吊顶施工工艺及流程是怎样的呢?下面就让小编来为大家解答吧。
矿棉板吊顶施工条件
1、现场温度、湿度环境应满足本工艺施工要求,确保施工质量。温度:室内气温宜控制在5℃-35℃之间为佳。湿度:相对湿度不能过大,否则会影响质量
2、隐蔽验收及工序交接条件
l 吊顶标高、尺寸、起拱和造型应符合设计要求吊杆垂直、吊挂件连接件无松动、必要时吊杆做负载试验。
l 吊杆距主龙骨端头不得大于300mm、主副龙骨应顺直,接头应错开
l 检查校平,起拱高度短向跨度1/200,结构连接应牢固。
l 检修口、灯具口、风口等处用附加龙骨加固。
l 龙骨吊杆不得与水管、电管、灯具、通风等设备吊杆共用。
l 机电设备安装结束且已经通过隐蔽验收。
l 饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
矿棉板吊顶施工材料准备
1、矿棉板的规格、品种、表面形式、吸声指标一定要达到我们的设计要求和使用功能的要求;
2、吊顶使用的轻钢龙骨分为U形骨架和T形骨架2种;
3、轻钢龙骨分为主龙骨、次龙骨、 边龙骨;
4、配件有:吊件、连接件、挂插件等材质一定要符合设计要求;
5、零配件有:吊杆、射钉、自攻螺丝等。
矿棉板吊顶施工流程
基层清理——弹线——安装吊杆——安装主龙骨——安装次龙骨——安装边龙骨——隐蔽检查——安装矿棉板——安装饰面板——分项验收。
矿棉板吊顶施工工艺
1、基层清理:基层要求平整、无杂质,主要是针对所有可能影响矿棉板吊顶施工的安装物。
2、弹线:根据矿棉板吊顶设计标高弹吊顶线作为矿棉板吊顶安装的标准线。
3、安装吊杆:根据施工图纸要求确定吊杆位置,安装吊杆预埋件,刷防锈漆,吊杆用直径为8的钢筋制作,吊点间距900~1200mm。安装时上端与预埋件焊接,下端套丝后与吊件连接。安装完的吊杆端头外露长度不小于3mm。

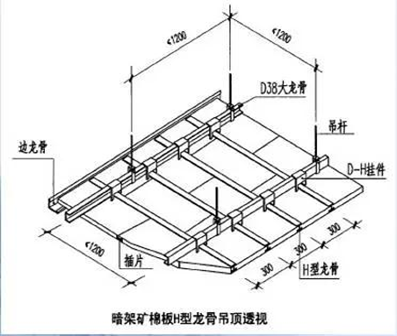

4、安装主龙骨:一般采用C38龙骨,间距900~1200mm。安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据要求吊顶起拱1/200,随时检查龙骨平整度。房间主龙骨沿灯具长方向排布,注意避开灯具位置;走廊内主龙骨则沿走廊短方向排布。
5、安装次龙骨:次龙骨分明龙骨和暗龙骨2种:
暗龙骨吊顶:即安装罩面板时将次龙骨封闭在棚内,在顶棚表面看不见次龙骨。
明龙骨吊顶:即安装罩面板时次龙骨明露在罩面板下,在顶棚表面能够看见次龙骨。
次龙骨应紧贴主龙骨安装,次龙骨间距300~600mm。
6、安装边龙骨:采用L型边龙骨,与墙体用塑料胀管或自攻螺钉固定,固定间距应为200mm。安装边龙骨前墙面应用腻子找平,可避免将来墙面刮腻子时出现污染和不易找平的情况。
7、隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,待检查合格后方可进入下一道工序。
8、安装矿棉板:矿棉板的规格、厚度应根据具体的设计要求确定,一般为600*600*15。安装矿棉板时操作工人须戴白手套,以免造成污染。
9、安装饰面板:矿棉板选用认可的规格形式,明龙骨矿棉板则直接搭在T型烤漆龙骨上即可。
10、施工验收:矿棉板吊顶施工验收应检查的文件和记录主要包括:吊顶工程的施工图、设计说明及其他设计文件;材料的产品合格证书、性能检测报告、进场验收记录和复验报告;隐蔽工程验收记录及施工记录。
